瑞雪兆豐年 場地忙不停
本網訊 (通訊員 林力澤 特約通訊員 于成祥) 瑞雪兆豐年。新年伊始,寧波鎮海動力中心工程開局良好,場地平整工程接近尾聲,打樁工程下一步將進行輔助建、構筑物的施工,主廠房燃機基座土方開挖于2012年12月28日正式開工,1號、2號塔吊基礎已澆筑完畢,為2013年大規模施工開創了良好的局面。

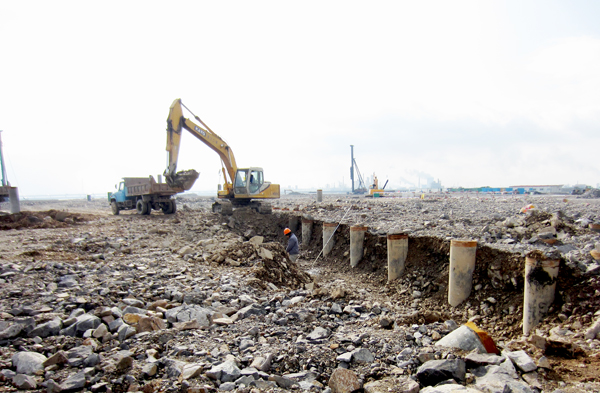

2013年,鎮海動力中心工程開局良好。 林力澤 攝
1月5日上午,鎮電公司副總經理張堅群在雪后視察了動力中心工地現場,對工程的各個施工點情況作了詳細了解,對工地施工及管理人員進行慰問。要求各參建單位要在去年圓滿完成計劃任務的基礎上,不驕不躁,在新的一年里,繼續狠抓工程安全、質量,在確保兩者可靠的前提下,積極有序的推進動力中心工程向計劃目標穩步前進。
鎮電公司副總經理張堅群雪后到動力中心現場了解情況。 林力澤 攝

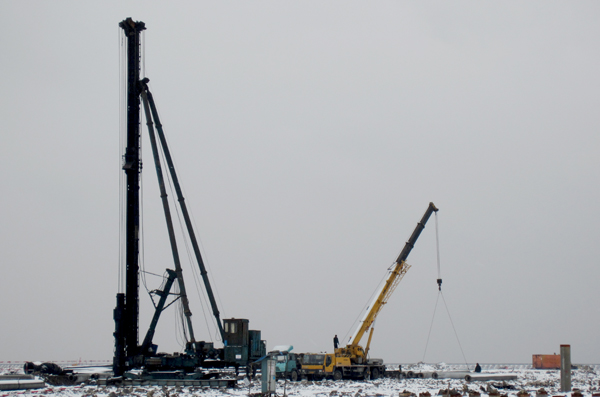

2012年12月28日,鎮海動力中心工程主廠房燃機基座土方正式開挖。 林力澤 攝
目前,鎮海動力中心工程進展順利,廠區場地平整工程累計完成塘渣回填127萬噸,占計劃工程量的93%。廠區樁基工程累計完成打樁1841根,累計總樁長77000米,占計劃工程量的65%。浙江省二建臨建辦公室鋼架正在安裝過程中。各參建單位正鼓足干勁,緊密協作,力爭在春節前實現主廠房燃機基礎具備澆筑混凝土條件。
雪中的動力中心施工工地遠眺。 林力澤 攝
據悉,寧波鎮海動力中心工程是省級重點能源項目,工程擬建設3套F 級350MW 燃?xì)狻羝?lián)合循環熱電聯產機組,計劃于2013年11 月底、2013年12月底、2014年6 月前各建成一臺投產。
